Краткий очерк постройки сухого дока Цесаревича Алексея Николаевича в Кронштадте. Часть 2

–21-22–

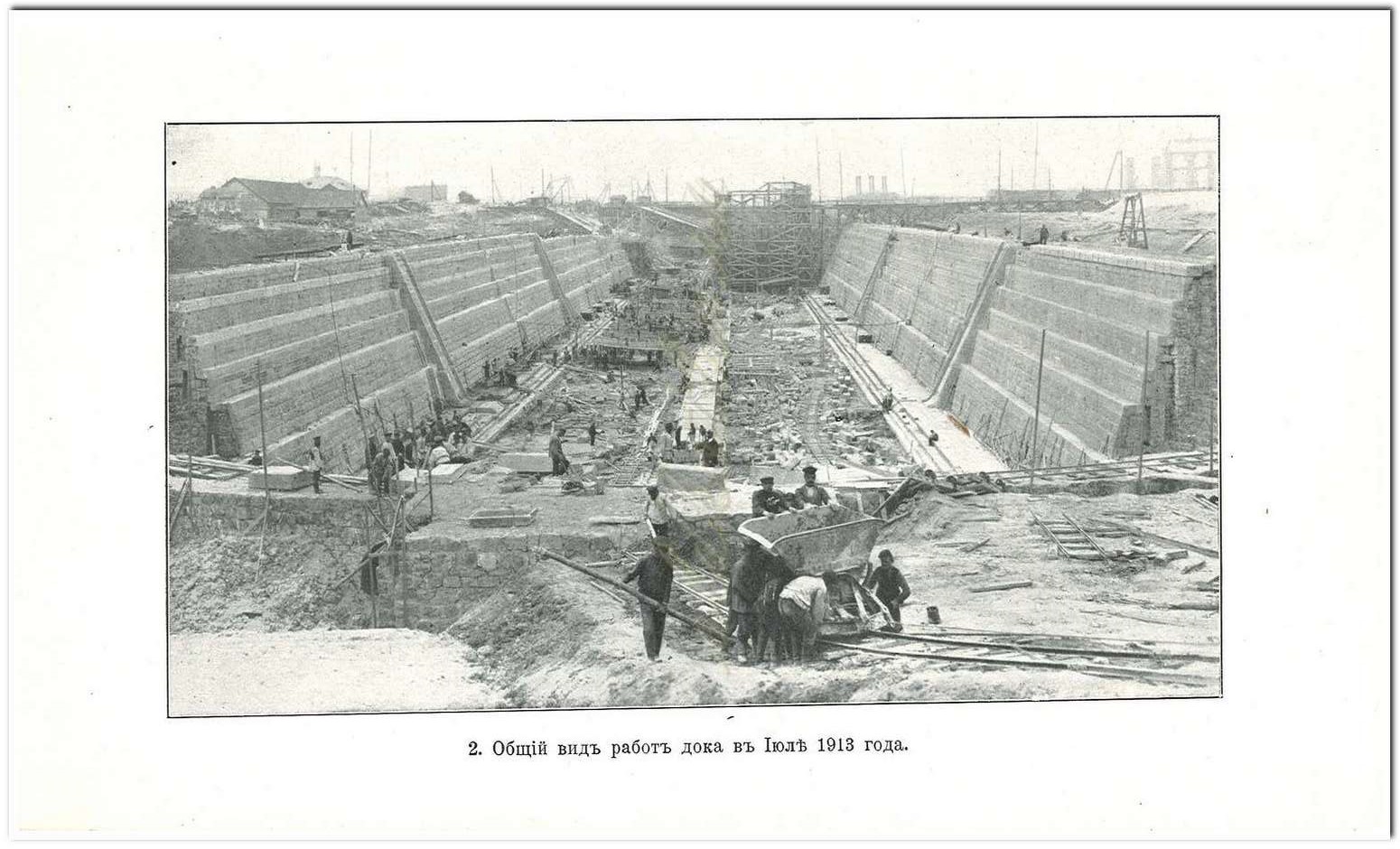

Общий вид работ дока в июле 1913 года

–23–

работ превышала 45 куб. саж.. 1913 год был употреблен на постройку помповой станции, на разнообразные доделки, установку дубовых кильблоков, на которые пошло дубовых брусьев 10200 куб. фут, заготовленных в Волынской и Подольской губерниях, и на обратную завалку земли снаружи стенок дока по мере их возведения. Вследствие недостатка грунта для обратной завалки (некоторая доля грунта, полученного из выемки котлована была употреблена на расширение территории в южном и восточном направлении) нужно было доставить извне около 10.000 куб. саж. грунта, что было решено крайне удачно осенью 1913 и весной 1914 г. м помощью рефулирования землесосом песка из близлежащей гавани от выемки угольного канала. В настоящее время кругом дока, там, где до 1908 года плескалось море, создана территория площадью около 19.900 кв. сажен и ценностью минимум 450.000 руб.

Со средины 1913 года было приступлено к дополнительным работам по устройству 35 п. с. набережных, соединяющих с одной стороны дока северный устой шлюзной части с камерой затвора Александровского дока, с другой ограждающих место,

–24–

где будет устанавливаться батопорт во время впуска судов в док. Большая часть этих набережных основана на глубине 42′ ниже ординара и устроена из передней каменной стенки с железобетонным тюфяком, лежащим внутренним концом на железобетонных столбах. Работа эта, в виду ее сложности и необходимости работать в глубоких рвах, считаясь с риском прорыва воды или обрушений, производилась крайне осторожно и потребовала около десяти месяцев для ее выполнения, причем в зимнее время вся кладка велась в теплушках.

С особым удовольствием можно засвидетельствовать, что несмотря на громадный риске, при постройке набережных не было ни одного несчастного случая.

Одновременно, тоже в теплушках, было построено здание для трансформаторов.

Весною 1914 года, кроме упомянутых работ, были устроены мостовые кругом дока и разобрана с помощью паровых кранов и землечерпалок глубоководная перемычка, чем и закончены основные и дополнительные работы по сооружение дока.

Рабочая сила набиралась со всех концов России; среди рабочих можно

–25–

было увидать литвина, финна, татарина и белорусса, но подавляющее большинство рабочих поставлялось губерниями с великорусским населением. Большинство каменщиков бралось из Калужской губернии, плотников из той же Калужской, Тверской и Костромской губерний; каменотесов Тверской и Олонецкой губерний; артели по выгрузке камня, земляным и пр. работам приходили из Тверской и Псковской губерний. Таким образом можно без преувеличения сказать, что док Цесаревича Алексея Николаевича возведен великорусским рабочим.

Среднее количество рабочих в года наиболее интенсивные 1911—1913 г. колебалось от 800—1200 человек, но в разгар работ в июне 1912 года достигло весьма почтенной цифры 1800 человек, не считая рабочих, занятых на карьерах и на перевозке морем материалов.

Стоимость дока со всеми вспомогательными и дополнительными работами и всем разнообразным механическим оборудованием составила сумму, достигающую 5.000.000 рублей.

–26–

Проекте дока составлен и работы начаты под общим руководством Инженер-Генерал Лейтенанта Б. А. Берга, в бытность его Главным Инженер-Строителем Кронштадтского Порта,

Строителем дока состоял Инспектор Морской Строительной части Инженер В. П. Шаверновский.

Помощниками его состояли:

Строит. Техник В. Як. Зотов.

Техник Е. Д. Феодотьев.

Гражданский Инженер К. М. Ромашев. (до 1913 года.)

Весь основные строительные работы исполнены контрагентом инженером путей сообщения С. Н. Сысоевым, доверенным которого в конце работ состояло инженер путей сообщения А. Д. Поддерегин.

Заведывание водоотливом при производстве работ было возложено на дворянина И. Г. Кацмана.

Оборудование дока было исполнено следующими фирмами:

Батопорт, стремянки, полы, рымы — фирмой Ф. Сан-Галли.

Шпили заводом Феникс.

Все оборудование помповой станцией Акционерным Обществом механических

–27-28–

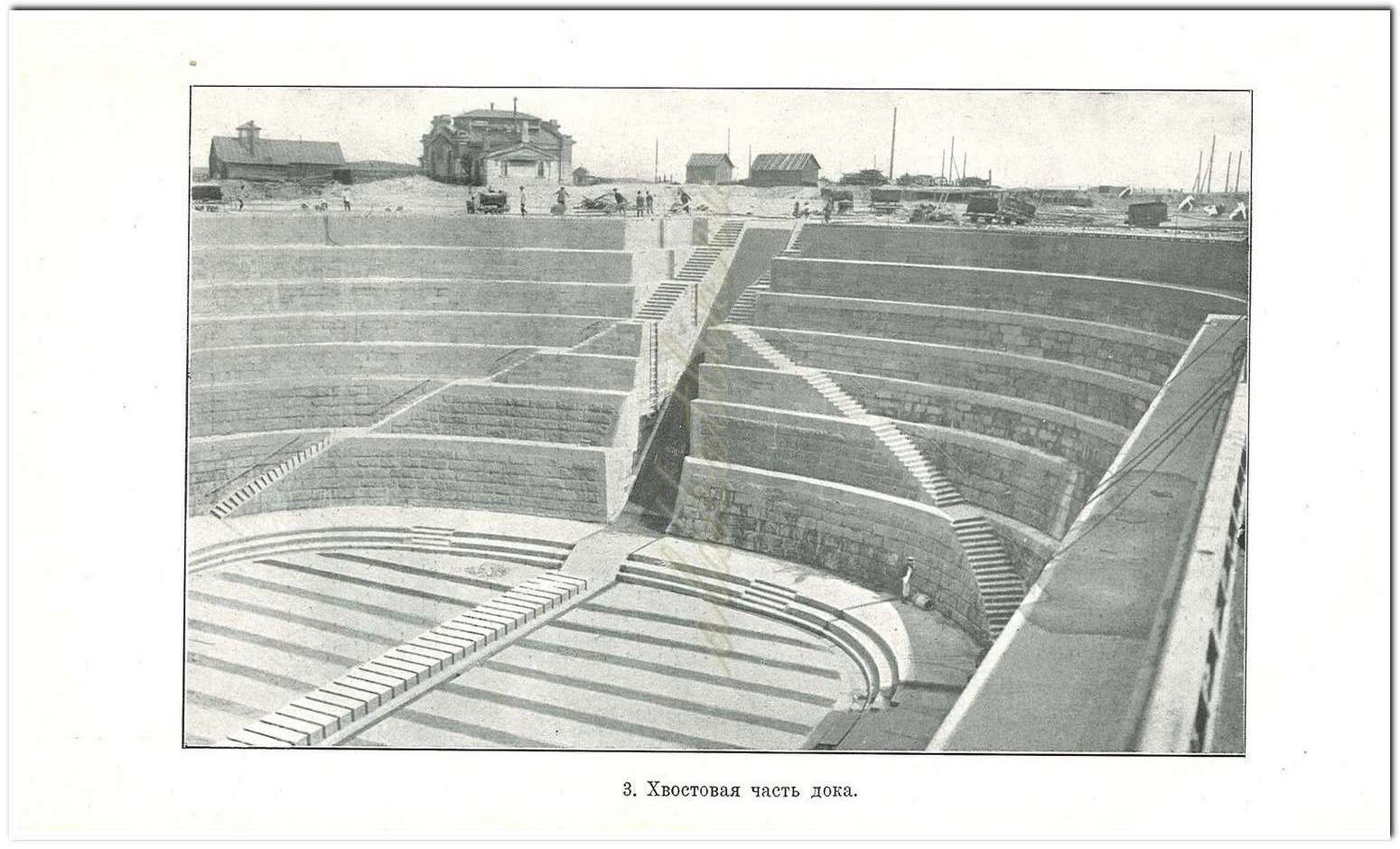

Хвостовая часть дока

–29–

заводов Г. А. Лесснер и Ко при содействии Г. Трек и Р. Т. Всеобщая Кампания Электричества

В руководстве постройкой батопорта принял участие Главный Корабельный Инженер Кронштадтскою Порта С. О. Барановский. Наблюдения за электрическим оборудованием были возложены на Главного Электротехника Кронштадтского Порта Капитана 2-ю ранга К. В. Спициина.

Рефулирование грунта для насыпки территории кругом дока и землечерпательные работы по разборке перемычки исполнены Русским Общество Портовых сооружении и общественных работ.
